為保障隴東至山東±800千伏特高壓直流輸電工程順利推進,自項目開工以來,合水縣根據目標任務倒排工期,切實加強安全生產管理,加大施工力量和施工機械投入,全力以赴加快建設進度,保質保量完成項目建設任務。

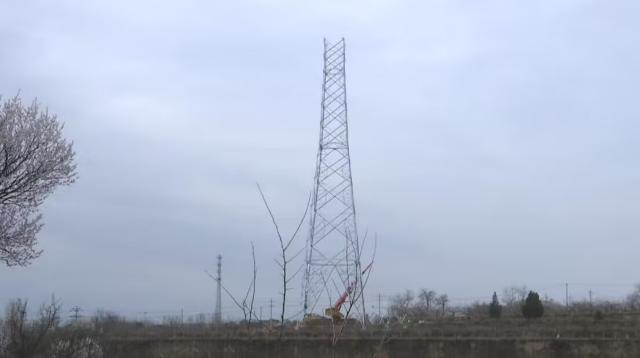

近日,記者在何家畔鎮趙樓子村N0022號塔位的作業現場看到,工人們正有條不紊地進行集電線路組塔施工,施工一隊隊長郭翔不停叮囑工人做好立塔需遵守的操作安全規程,確保登塔施工人員的人身安全。
據了解,該項目途經合水縣101.3千米,涉及全縣9個鄉鎮,永久占地78.15畝,栽立桿塔168基。 項目建設完成對保障電力安全可靠供應、加快能源清潔低碳轉型、助力新型能源體系規劃建設等方面具有重要意義,更進一步拓寬了能源資源外送渠道。
郭翔說:“現在全線路已進入立塔作業高峰期,預計5月份開始轉序,進入導線架設階段,力爭按照國網和業主要求在2024年底具備帶電條件 。”
“隴電入魯”工程是推動隴東能源基地開發外送,助力革命老區鄉村振興的重要舉措。項目開工以來,合水縣針對項目施工任務重、項目工期緊等問題,加強協調調度和監督管理,分解施工計劃,科學調配施工工序,加強人員機械力量投入,確保工程順利推進。同時,嚴抓安全文明施工,加強施工現場安全管理,及時消除各類隱患,實現工程項目高質量交付。目前,塔基基座建設完成166基,塔基組立完成35基。
